富山市 O様邸 雪害補修工事

施工担当者 | 西川 雅也 |
---|---|
築年数 | 約50年くらい |
構造 | 木造 |
お問い合わせ内容 | 2月の大雪が屋根から落ちる際、軒先の瓦も一緒に数枚落ちてしまった。 |
工事内容 | 雪害補修工事 |
工期 | 約1週間 |
-
1

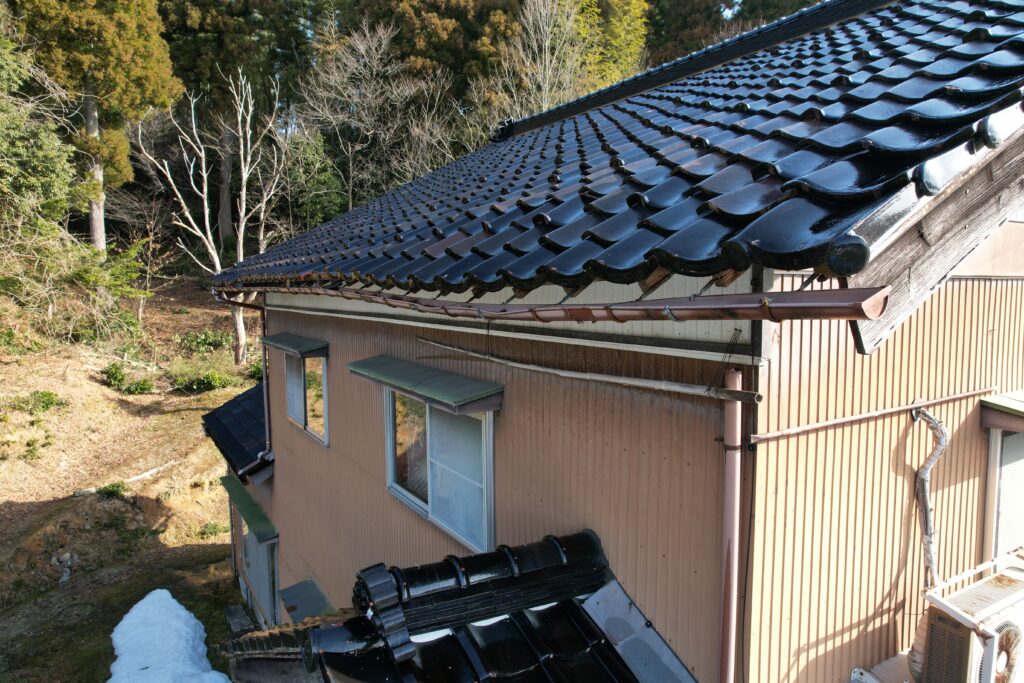

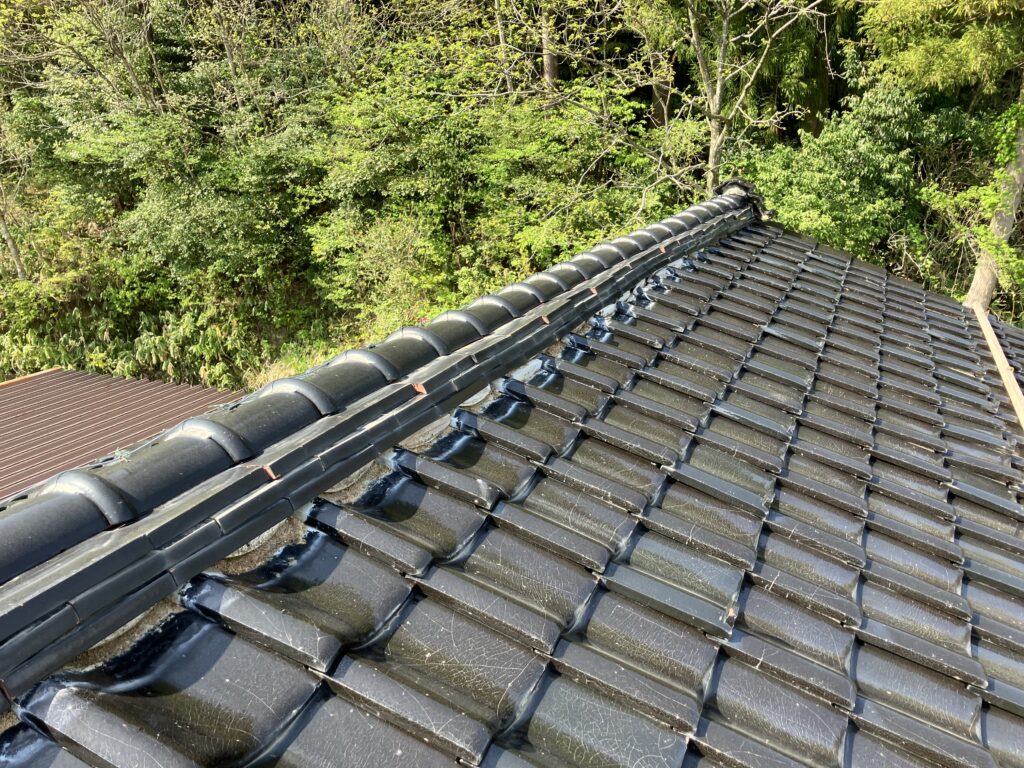

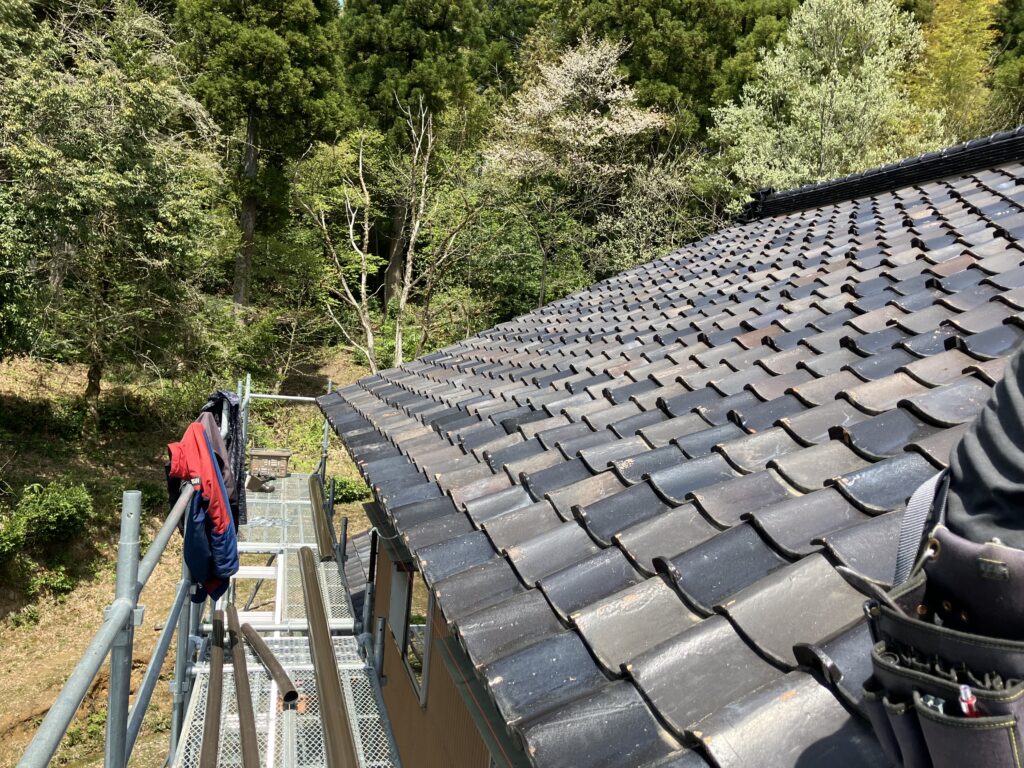

現地調査
2025年3月14日

お客様がおっしゃる通り、軒先部分の瓦が数枚割れて無くなっていました。
-
2
現地調査
2025年3月14日
上から瓦が落ちてきた際に、こちらも数枚割れてしまっていました。
-
3
現地調査
2025年3月14日

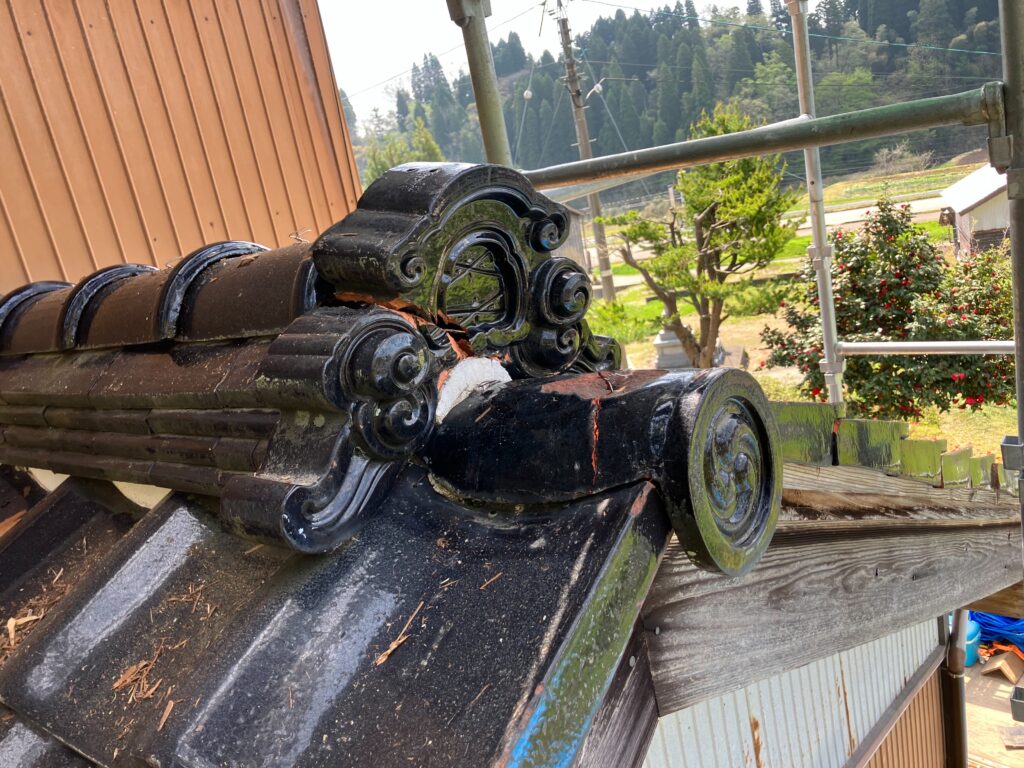

鬼瓦も割れていました。
-
4
現地調査
2025年3月14日

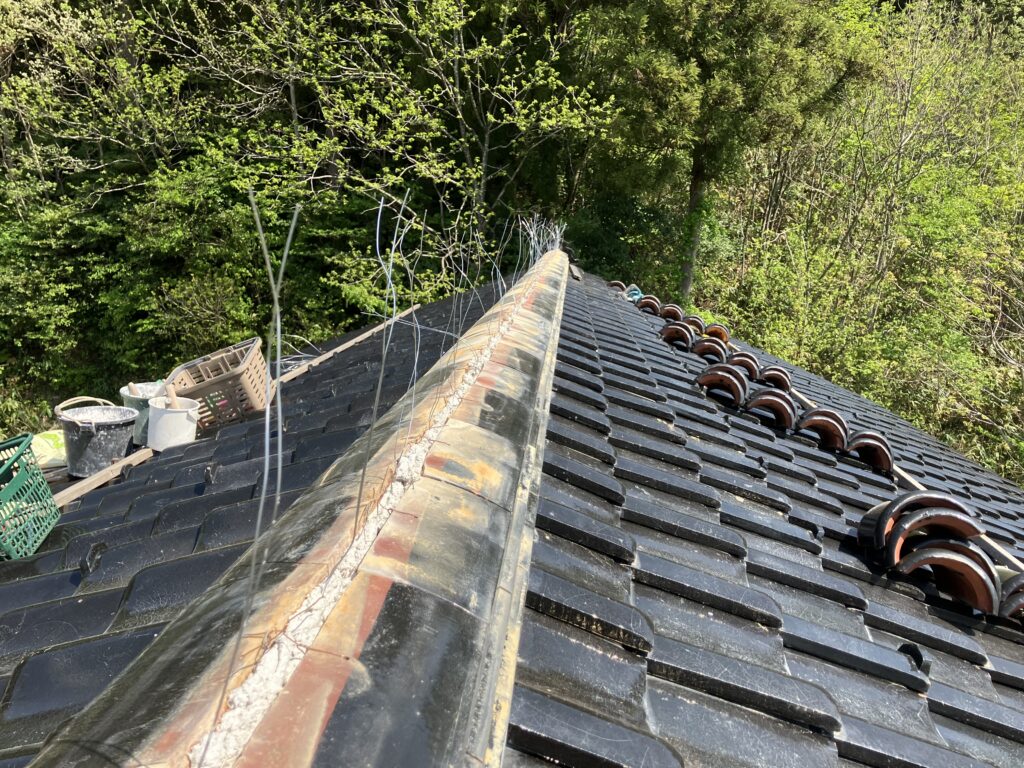

雪の影響で大棟も崩れているので、積み直しを行います。
-
5
現地調査
2025年3月14日

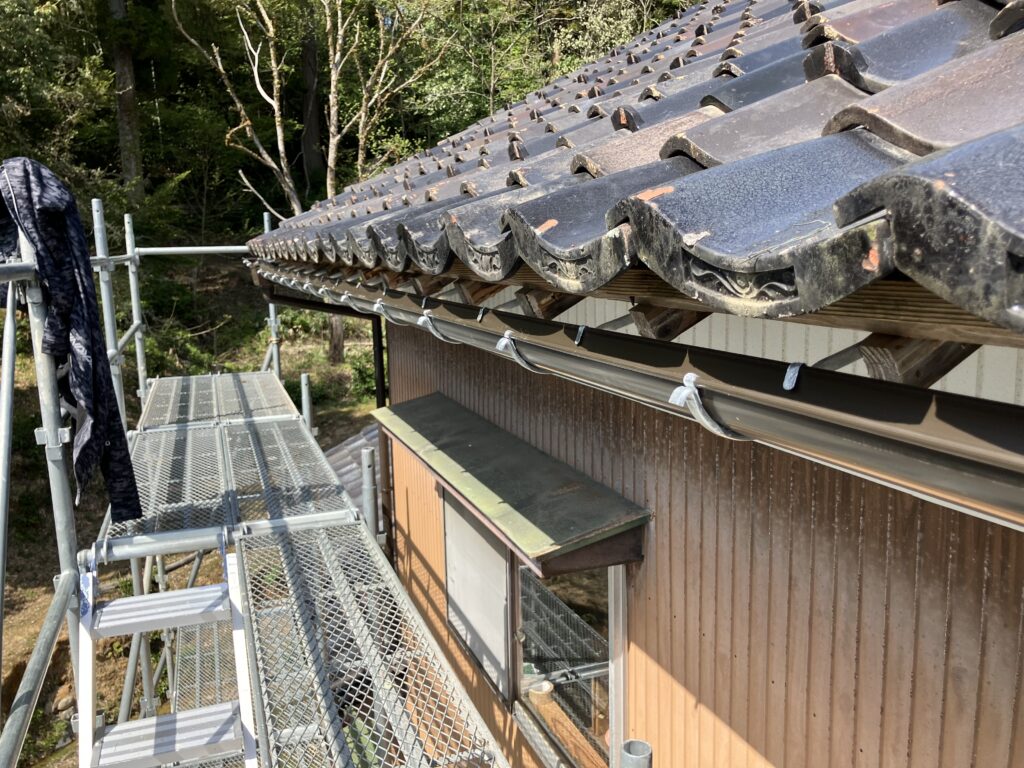

雨樋も雪で曲がってしまったので交換します。
-
6
雪害補修工事
2025年4月21日

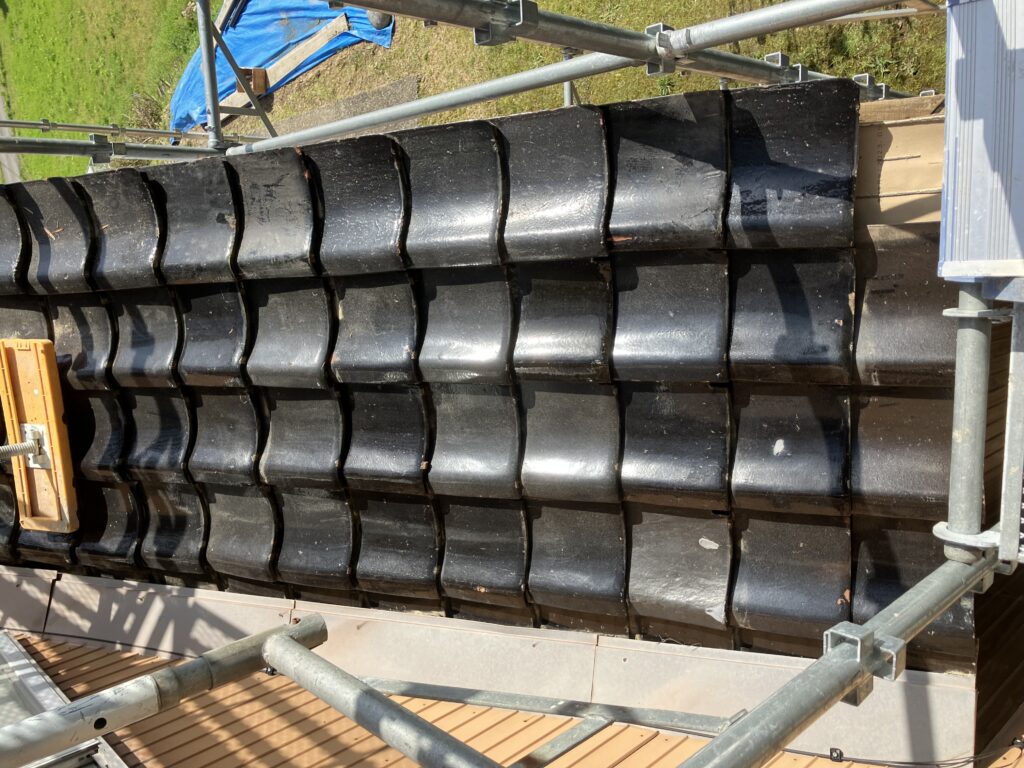

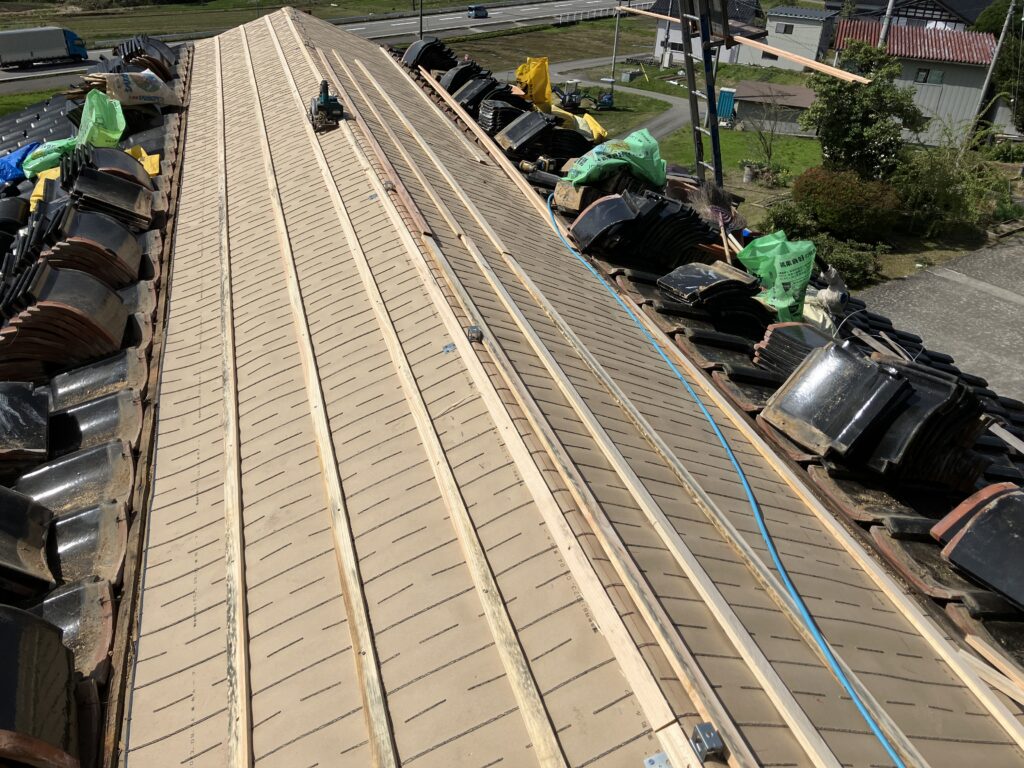

先週足場を設置し、本日より屋根工事に入ります。 軒先部分のみの葺直しとなります。 軒先部分の瓦と雨樋を解体します。
-
7
雪害補修工事
2025年4月21日

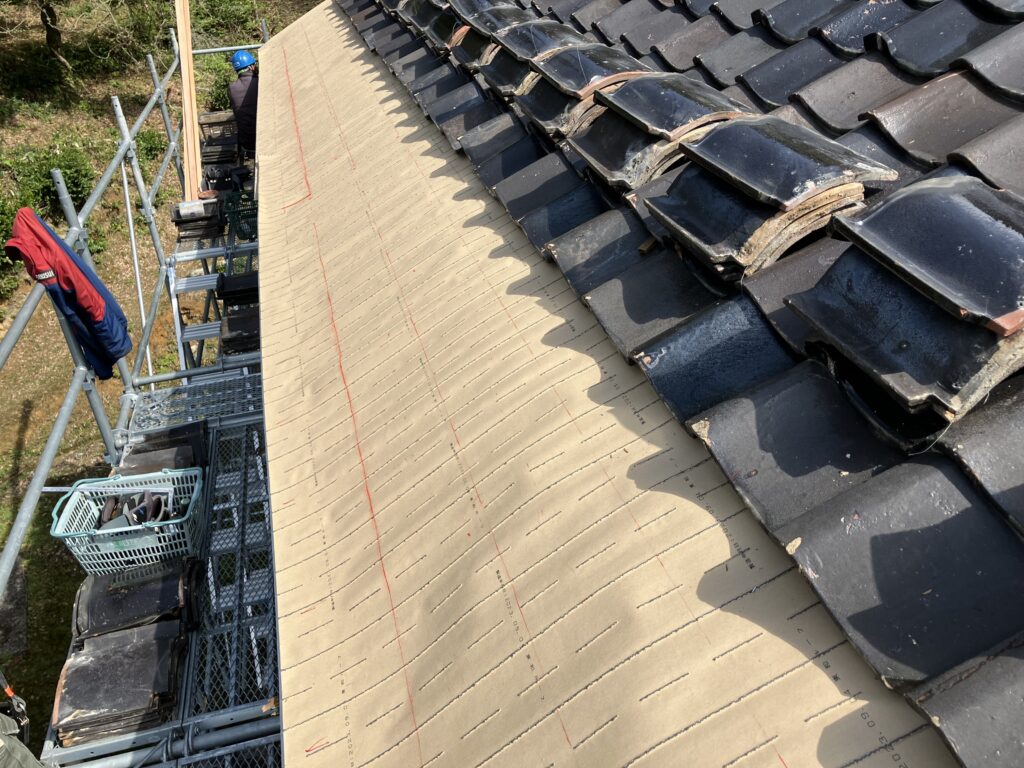

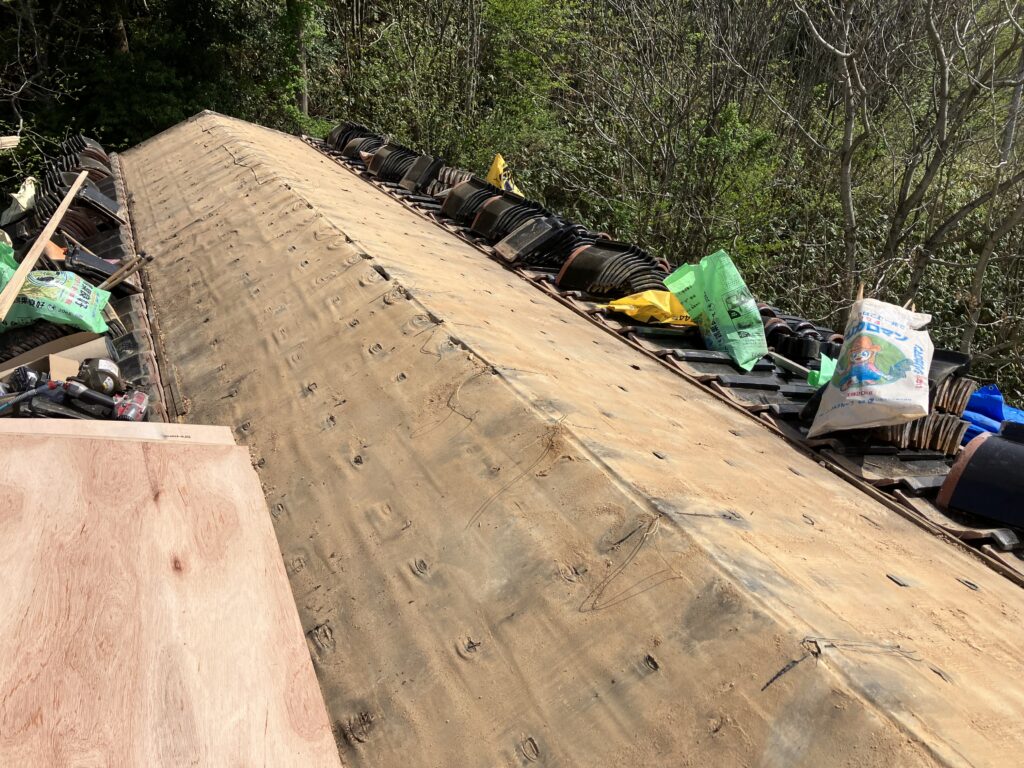

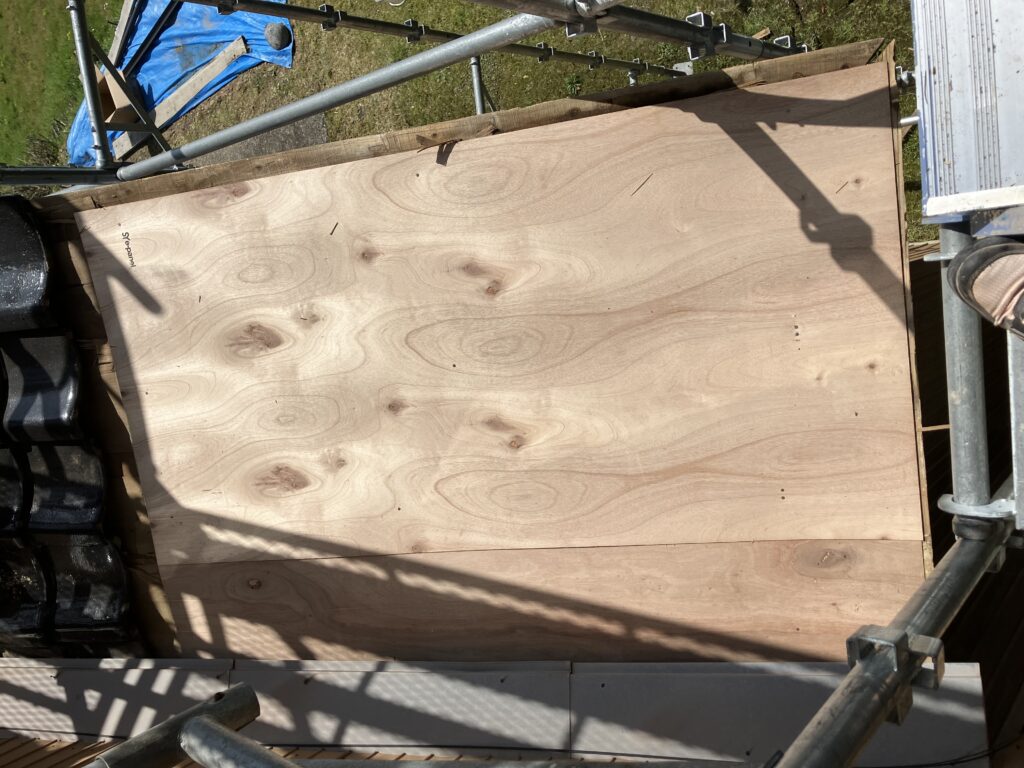

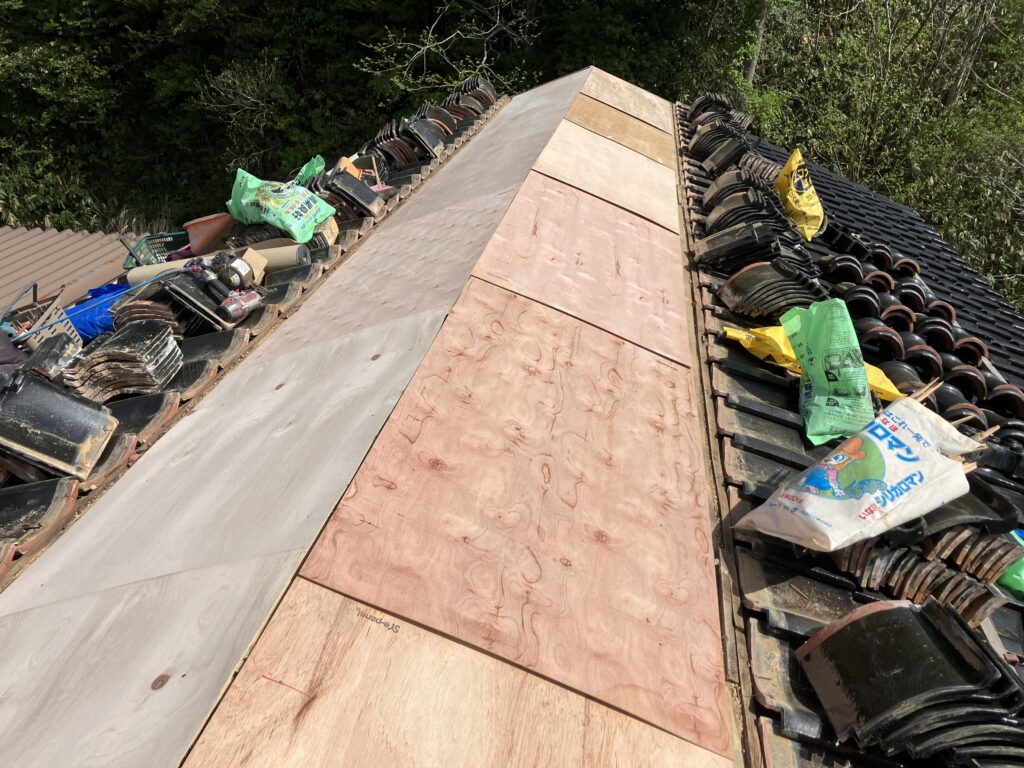

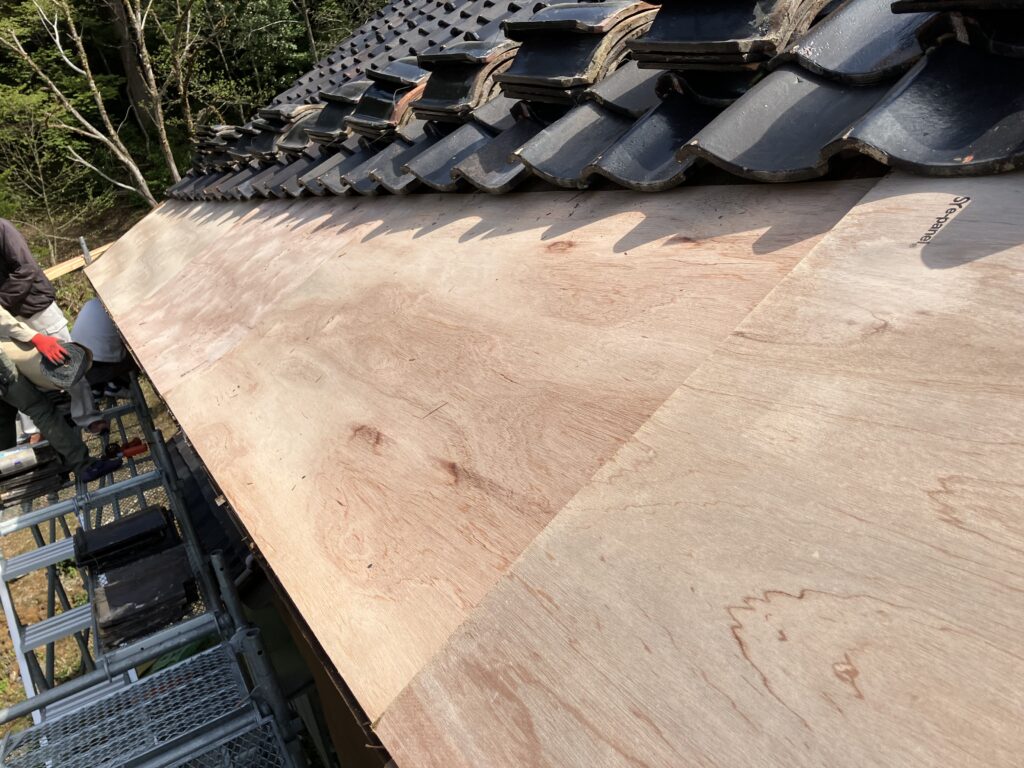

野地板を施工します。
-
8
雪害補修工事
2025年4月21日

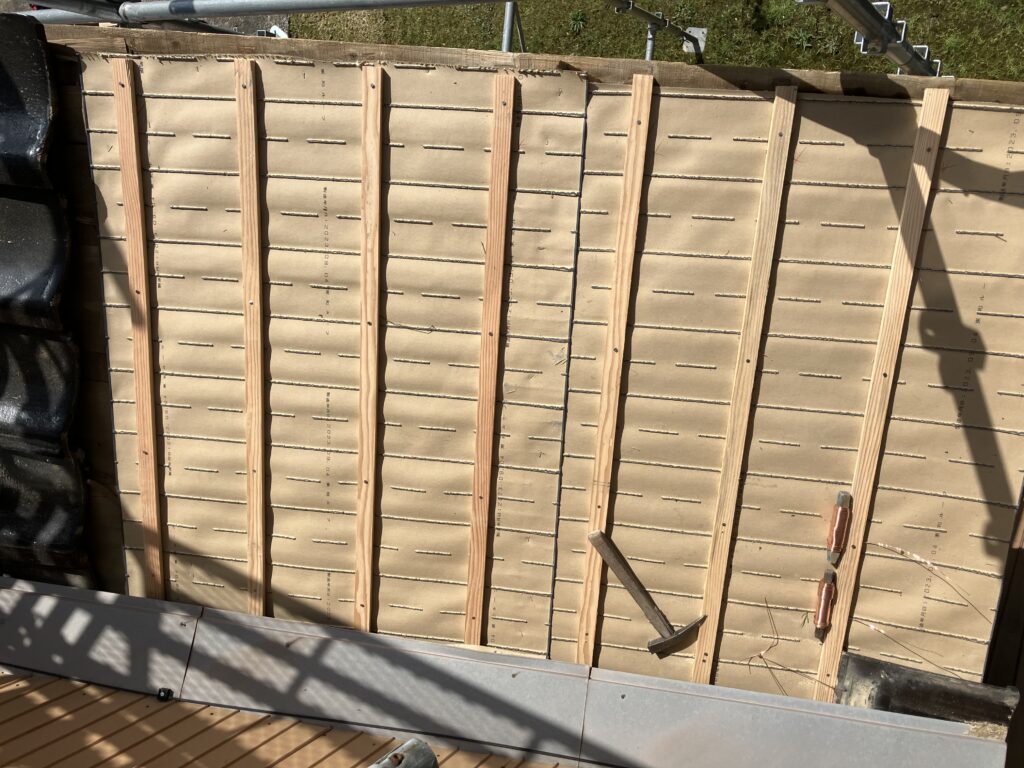

樹脂製の下葺き材を施工します。
-
9
雪害補修工事
2025年4月21日
瓦桟木を取り付けます。
-
10
雪害補修工事
2025年4月21日
既存の瓦を戻していきます。
-
11
雪害補修工事
2025年4月21日

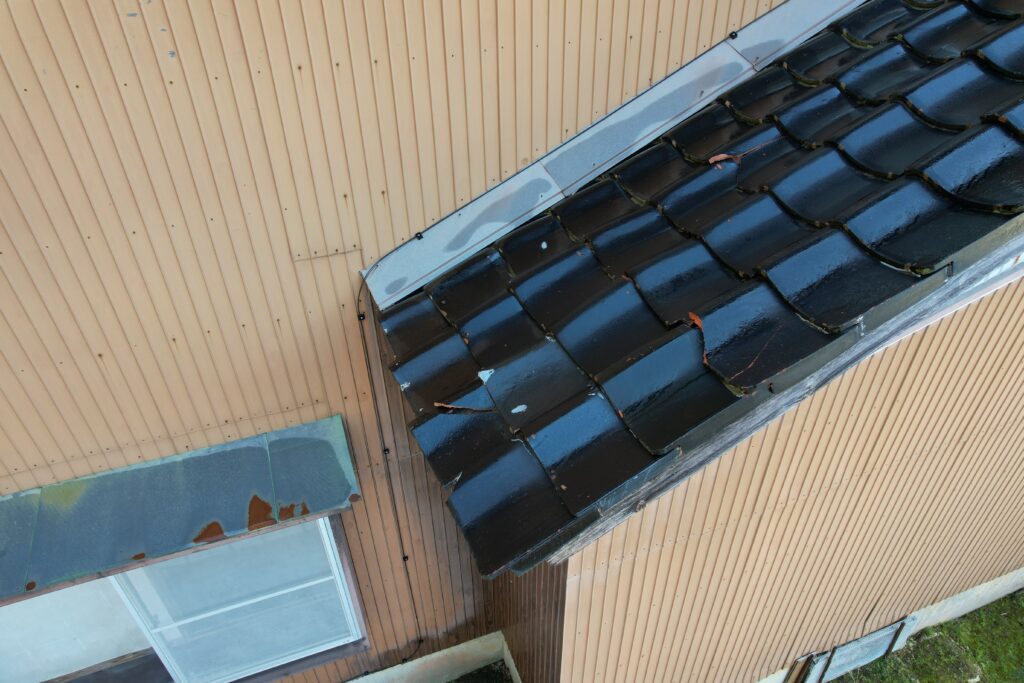

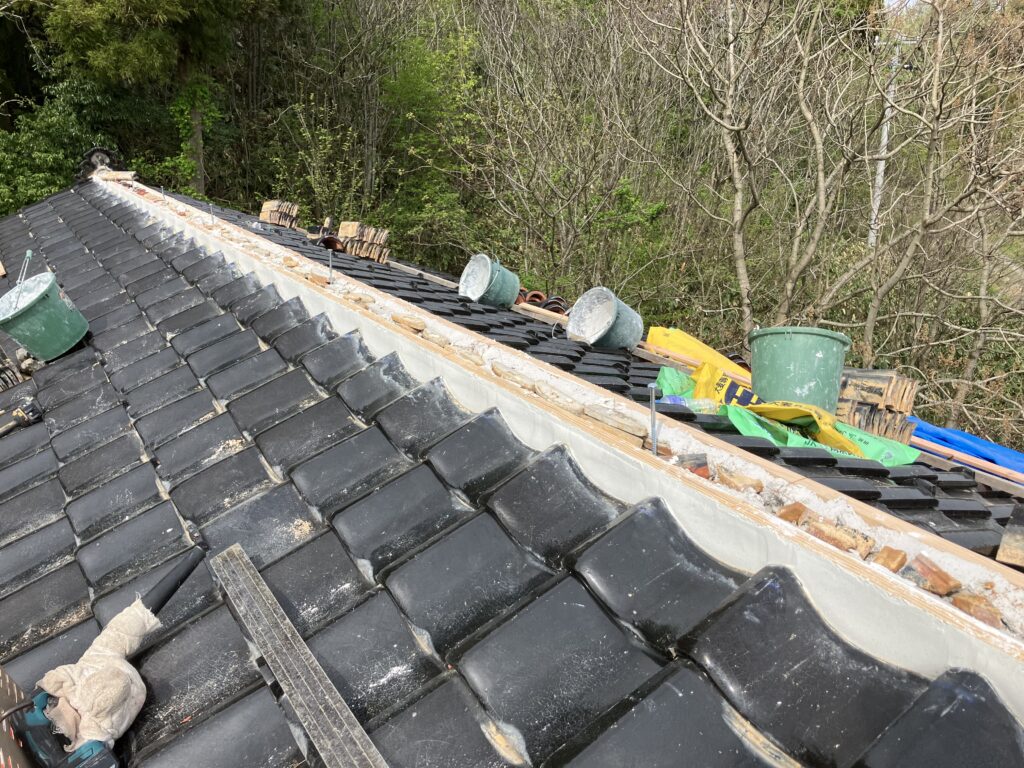

水糸で水平を取り、雨樋を取り付けます。
-
12
雪害補修工事
2025年4月21日

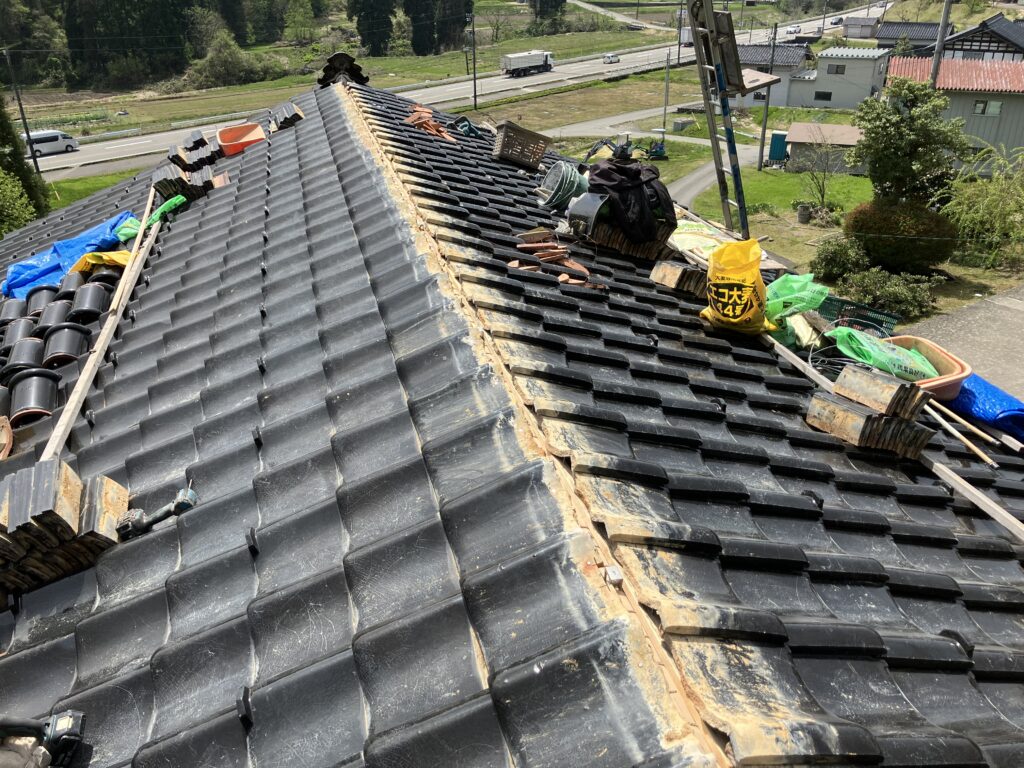

こちらの屋根も全面ではなく、部分葺直しとなります。 瓦を解体していきます。
-
13
雪害補修工事
2025年4月21日
野地板を施工します。
-
14
雪害補修工事
2025年4月21日
樹脂製の下葺き材を施工し、瓦桟木を取り付けます。
-
15
雪害補修工事
2025年4月21日
瓦を戻していきます。
-
16
雪害補修工事
2025年4月21日

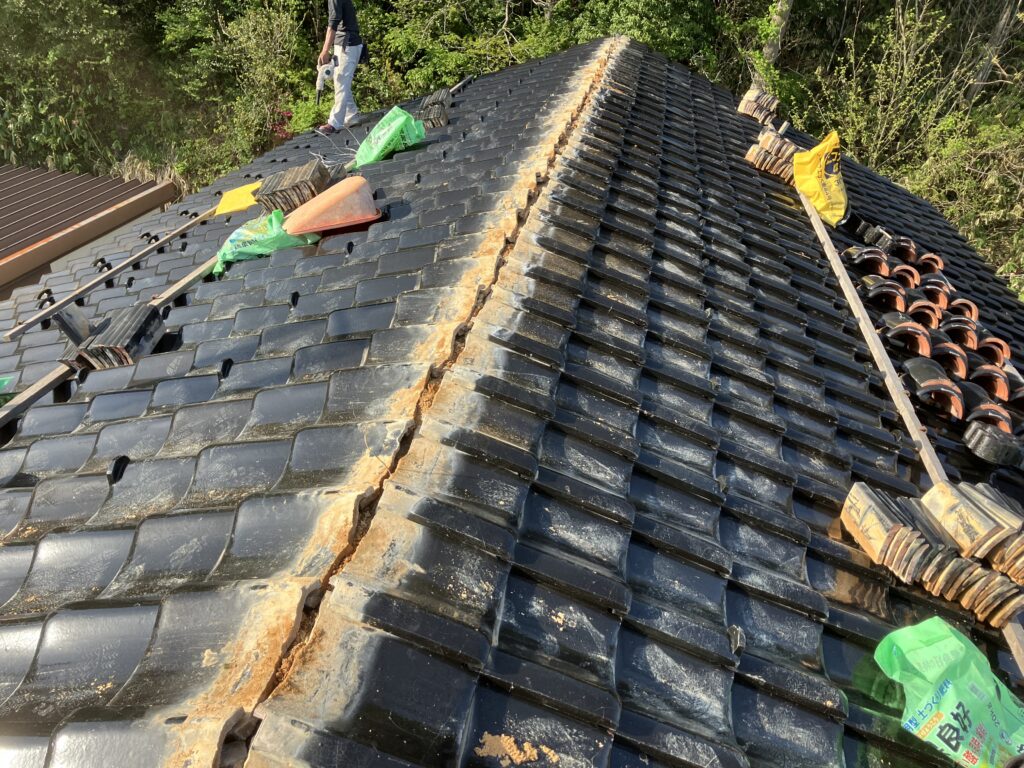

大棟を解体していきます。
-
17
雪害補修工事
2025年4月21日
大棟解体後の様子です。
-
18
雪害補修工事
2025年4月22日
大棟周辺の瓦も解体しました。
-
19
雪害補修工事
2025年4月22日
野地板を施工します。
-
20
雪害補修工事
2025年4月22日
樹脂製の下葺き材を施工し、瓦桟木を取り付けます。
-
21
雪害補修工事
2025年4月22日
瓦を戻していきます。
-
22
雪害補修工事
2025年4月22日
鬼瓦を据え付けます。 新品ではないですが、当社にまだ使える鬼瓦がありましたので再利用させていただきました。
-
23
雪害補修工事
2025年4月22日
大棟の土台を作成し、漆喰工事をします。
-
24
雪害補修工事
2025年4月22日
熨斗瓦を施工します。 縦横鉄筋を使用して、耐震にこだわります。
-
25
雪害補修工事
2025年4月26日
熨斗瓦を施工していきます。
-
26
雪害補修工事
2025年4月26日

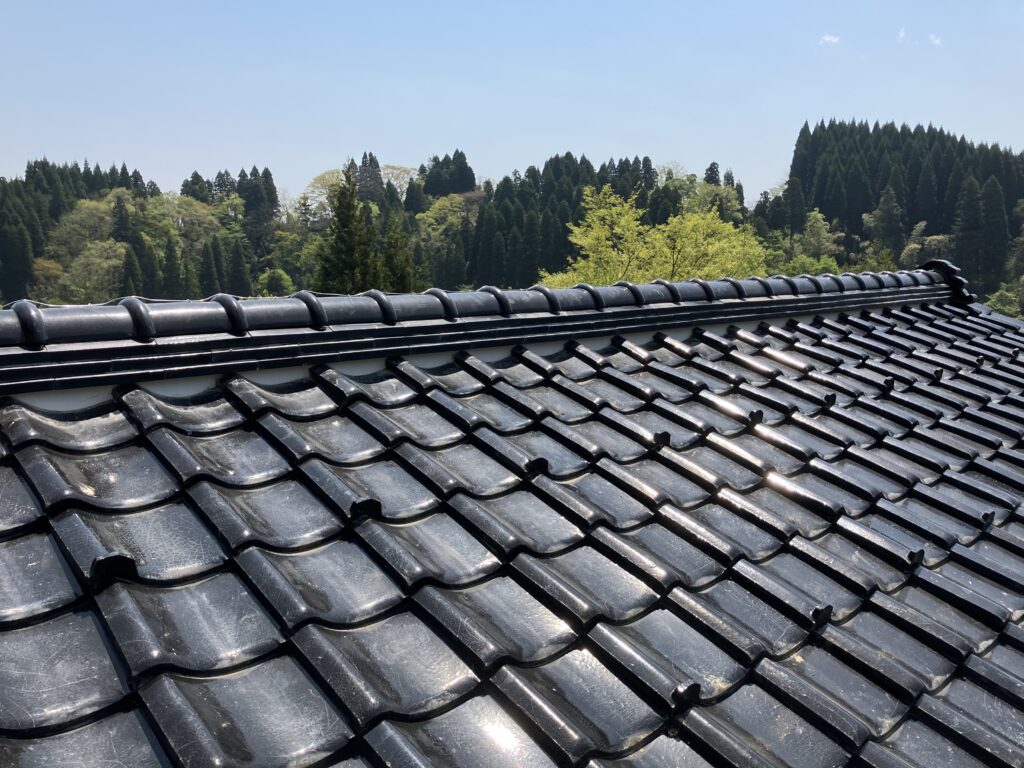

丸冠を被せ、工事完了となります。 ありがとうございました。
