富山市 DS社様 屋根・外壁改修・遮熱工事 第Ⅲ期
工場内の環境を良くしたいとの施工主である社長様よりご依頼を受け、リフレクティックスによる遮熱工事及び経年劣化している屋根・外壁のカバー工法による工事を承りました。
今回工事で第3期となります。ありがとうございます。
工事は、工場の稼働中の施工となるため、作業されている方への安全確保及び担当者様との連絡を充分に行い、無事故で工事監理を進めてゆきます。
施工担当者 | 榎本 照雄 |
---|---|
構造 | 鉄骨造 |
工事内容 | 屋根・外壁カバー工法改修工事、遮熱(リフレクティックス)工事同時施工 |
工期 | 約3箇月 |
-
1
外部足場搬入
2022年9月6日
昨日より足場材の搬入、足場架設開始となりました。 今日は、台風11号の影響で風の強い状況ですが、風の状況を見ながら慎重に作業を行っています。
-
2
外部足場架設
2022年9月6日
建物南面より外部足場架設を始めます。 工場建物反対側には住宅が近接していますので、充分に注意しながらの作業です。
-
3
外部足場組立中
2022年9月7日
昨日は、台風11号の強風の中でしたが、ここまで組み立てて頂きました。 足場完了後、引き続き屋根工事に入るため、頭繋ぎを壁繋ぎに変更してもらうことになりました。 よろしくお願いいたします。
-
4
外部足場組立中
2022年9月7日
概ね半分ほど足場が立ち上がりました。 明日は、別の現場があるということで、足場工事は明けになります。 明後日から続きを行います。
-
5
外部足場組立中
2022年9月10日
足場施工進捗率 約85%というところでしょうか。 本体足場が終わったら、庇下作業のための移動足場(ローリング足場)を組み立ててもらいます。 予定よりだいぶ早い作業です。ありがとうございます。
-
6
足場架設概ね完了
2022年9月13日
各部工事用足場が概ね出来上がりました。 工場本体、周辺建物塗装、足場の組めない場所に使用する移動足場(通称ローリングタワー)を組み立ててもらいました。 これで安全に作業に入れます。 お疲れ様でした。
-
7
屋根材・遮熱材(リフレクティックス)荷揚げ
2022年9月14日
今日は、早朝から屋根下地材及び遮熱材(リフレクティックス)を荷揚げしました。 キティちゃんマークの付いたミニラフタークレーン13tを使用して無事に全数荷揚げを行いました。 今日から本格的に屋根工事開始です。
-
8
メンテ用アルミドア嵩上げ(施工前)
2022年9月15日
2階から1階部分の屋根に出られるメンテ用アルミドアです。 今回の屋根カバー工法の工事により、屋根面の高さが上がってくるため、外開きのドアが開けられなくなります。 屋根折板工事の前に入口高さを嵩上げする事としました。
-
9
メンテ用アルミドア嵩上げ(施工後)
2022年9月15日
上端のCチャン(軽量鉄骨)を取り外し、扉下を約30㎝ほど上げました。 外壁も屋根工事完了後にカバー工法で工事をするので、扉下部の開いている部分は、屋根工事業者に仮塞ぎをしてもらいます。 これで、屋根工事完了後も開閉可能となりました。 今回写真は載せていませんが、屋根折板の下地取付作業を行っています。
-
10
昇降機設置
2022年9月16日
屋根上の材料等を揚げたり降ろしたりするため、昇降機を設置しました。 大物はクレーンで対応しますが、小物はこちらの昇降機で行います。
-
11
機械室屋根折板ケレンがけ
2022年9月16日
機械室の屋根折板塗装のため、ケレンがけ(さび落とし)を本日行っています。 明日、塗装を行うための下地調整になります。 屋根の上は、とても熱いので熱中症にならないよう、よろしくお願いします。
-
12
機械室屋根折板塗装完了
2022年9月17日
元々の色は赤褐色でしたが、他の建物の屋根色と統一してシルバー塗装にしました。キレイに仕上がりました。ありがとうございます。
-
13
2F屋根工事進捗と台風対策
2022年9月17日
来週来る予定の台風14号対策のため、足場の補強(頭繋ぎ)と材料の飛散防止を行いました。 遮熱材(リフレクティックス)を全面施工してしまうと強風で飛散する恐れがあるため、折板取付金物(タイトフレーム)直下のみ施工しています。
-
14
台風対策
2022年9月17日
荷揚げした屋根材を飛散しないようにネットで固定しました。 残材等は、すべて下ろし台風に備えます。
-
15
台風通過後の足場確認
2022年9月20日
思ったほど強くなかった台風14号でしたが、現場状況が心配だったので、早速朝一で現場確認してきました。 一番風を受けたと思われる南側の足場ですが、全然問題ありませんでした。 他の部分も特に変形等は見れませんでした。 本日は安全を考慮し、現場作業はありません。 しっかり架設していただいた足場屋さん、補強処理をしてくれた屋根屋さんに感謝です。 もう台風は来てほしくないですね!
-
16
屋根面リフレクティックス設置
2022年9月22日
風による飛散を考慮し、屋根形状に合わせてリフレクティックスを貼り始めました。 全面設置が終われば、屋根材がなくても暑い日の遮熱効果は抜群です。
-
17
屋根面リフレクティックス設置完了
2022年9月24日
明日、工場のお休みに合わせて屋根材(折板)を荷揚げするのですが、工程表に合わせてリフレクティックスをバッチリ設置完了してくれました。ありがとうございます。これで、残暑でも工場内は遮熱されて快適になります。
-
18
屋根材(折板他)荷揚げ
2022年9月25日
工場で成型した折板の荷揚げです。 長尺材料のため、トレーラーによる運搬になりました。 荷揚げ用の重機(クレーン)も大型です。 工場前の空地一杯を使用させていただきました。 ご協力、ありがとうございます。
-
19
屋根折板設置取付
2022年9月26日
今日は、職人さんを大量投入し、昼過ぎには写真の状況まで施工してくれました。 細かい納まり部分の板金工事はありますが、屋根らしくなりました。お疲れ様です。
-
20
軒樋取付
2022年9月26日
板金納まり処理前に軒樋を先行取り付けしてもらいました。 これで、大雨時も安心です。
-
21
庇屋根の化粧直し
2022年9月28日
屋根・外壁の改修に伴い、出入口庇部分の鉄骨もキレイに塗装し、お化粧直ししています。 建物出入口で荷物の出し入れがある状況での作業なので、社員さんも職人さんもお互いに注意しながら作業をしていただきました。 ご協力、ありがとうございます。
-
22
外壁下地金物取付
2022年9月28日
屋根工事が概ね一段落したので、カバー工法の外壁材を取り付けるための下地金物を取り付けています。
-
23
第1~3工場 腰壁塗装養生
2022年9月29日
庇部分の鉄部塗装が一段落したので、第1~3工場の腰壁部分を塗装するため、養生及び下地調整を行っています。(高圧洗浄は施工済み)
-
24
第1~3工場 腰壁塗装
2022年9月30日
下塗り(白)後に仕上塗(濃茶)を行っています。 ※何故、腰壁が塗装なのか?・・・答え:壁躯体がブロック積みなので、外壁下地が取り付けられないからです(取り付けられますが、大掛かりな工事になってしまいます)
-
25
第1~3工場 腰壁塗装完了
2022年10月1日
今回、第1・2工場の腰壁塗装未施工部分と第3工場腰壁部分の塗装を行いました。 これで、第3工場の外装補修が完了すれば、各工場の外装デザインが統一され、リフレクティックスの遮熱効果と相まって、見た目も機能もとても良い工場になります。
-
26
外壁下地金物取付
2022年10月5日
残っていた外壁下地金物を取り付けました。 これから、遮熱材(リフレクティックス)を取り付けてゆきます。
-
27
遮熱材取付開始
2022年10月6日
遮熱材(リフレクティックス)の施工を始めました。 壁面積 約700㎡以上あります。結構な壁量がありますので、職人さんも大変です。 安全第一で、よろしくお願いします。
-
28
折板部下地取付
2022年10月6日
ルーフファンの水上には雨水が溜まってしまうので、平板でカバーをして溜まらないようにするための下地を取り付け終わった状況です。 屋根折板は終わっていますが、出っ張ったところ、引っ込んだところの納まり(役物)を順次施工してゆきます。
-
29
遮熱材(リフレクティックス)取付中
2022年10月7日
工場奥の壁面からリフレクティックスを貼って行っている状況です。 本日はここまで。 引き続き、リフレクティックスの施工です。
-
30

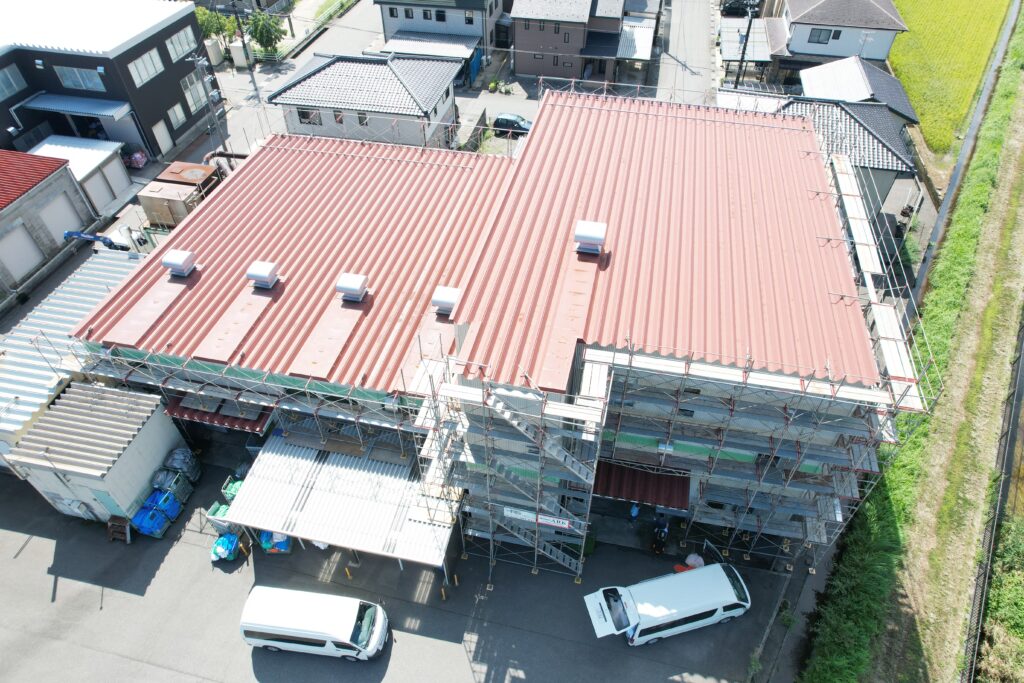

屋根工事現況
2022年10月13日
外壁工事との納まり調整が必要な部分を残し、現状の屋根状況を空撮してきました。 なかなか迫力のある写真になりました。 これからの進捗が楽しみです。
-
31
屋根上足場架設、板金屋根カバー取付
2022年10月14日
今日は、朝から屋根上に建てる足場材の荷揚げ及びルーフファンの水上部分板金カバーの取り付けなどを行いました。
-
32
遮熱材(リフレクティックス)施工中
2022年10月24日
概ね半分程度の遮熱材を施工完了しました。 工場稼働中の作業のため、結構時間がかかります。 工場で作業されている方のご協力も得ながら施工しています。 ありがとうございます。
-
33
遮熱材(リフレクティックス)施工状況
2022年10月28日
南面、西面、東面は貼り終わりました。 もうすぐ、遮熱材(リフレクティックス)の作業は、完了間近です。 この後は、外壁仕上工事になります。
-
34
遮熱材(リフレクティックス)概ね完了
2022年10月31日
外壁部分の遮熱材(リフレクティックス)施工がほぼ完了しました。 明日から、外壁材の施工へと移行します。 外壁材が貼られると、やっと進んできた感が出るので、安全に配慮しながら工事を進めてゆきます。
-
35
西側壁面 外壁仕上施工中
2022年11月3日
外壁材の施工が始まりました。 まずは、西側の壁面から貼り始めました。
-
36
西・南側壁面 外壁仕上施工中
2022年11月6日
西側壁面を施工しながら、南面の一部壁面を仕上げていっています。 開口部・換気フード廻りの施工が大変なところです。
-
37
西側壁面 外壁仕上がほぼ完了
2022年11月8日
西側壁面の外壁仕上がそれなりに出来上がりました。 実際には、平部分の外壁材を貼り終わりましたが、細かい取合い部分の板金処理が残っています。 それでも、建物らしくなってまいりました。
-
38
南側壁面 施工中
2022年11月9日
南面の壁面も順調に仕上が進んでいます。 表側(北面)の見える所の施工が進んでいないので、工事の進み具合が遅く感じられますが、着実に施工してもらっています。 安心してください?
-
39
北側壁面 一部施工
2022年11月11日
南面の壁面がそれなりの状況になりましたので、北面の一部壁面仕上げを行っています。 業務に支障の出ないよう、施工段取りをたてて工事を進めています。
-
40
北側壁面 一部施工
2022年11月12日
引続き、北側壁面の施工を行いました。 だんだんと、建物らしくなってきています。 ありがとうございます。
-
41
2階部分 東側壁面 施工中
2022年11月15日
2階の東側壁面施工中です。 この後、北側壁面の施工を行えば、2階建て部分の壁面は概ね完了です。
-
42
2階部分 北側壁面 施工中
2022年11月17日
次は、2階の北側壁面に施工範囲を移動しています。 徐々にですが、仕上がってきました。 足場が取れた状態の建物全景を空撮するのが楽しみになってきました。
-
43
2階部分 北側壁面 ほぼ完了
2022年11月18日
2階部分の北側壁面もそれなりになってきました。 これからも、よろしくお願いします。
