富山市D社様 リフレクティックス・屋根改修工事
施工担当者 | 堀 俊孝 |
---|---|
構造 | 鉄骨造 |
工事内容 | リフレクティックスによる屋根遮熱カバー工法工事 |
-
1

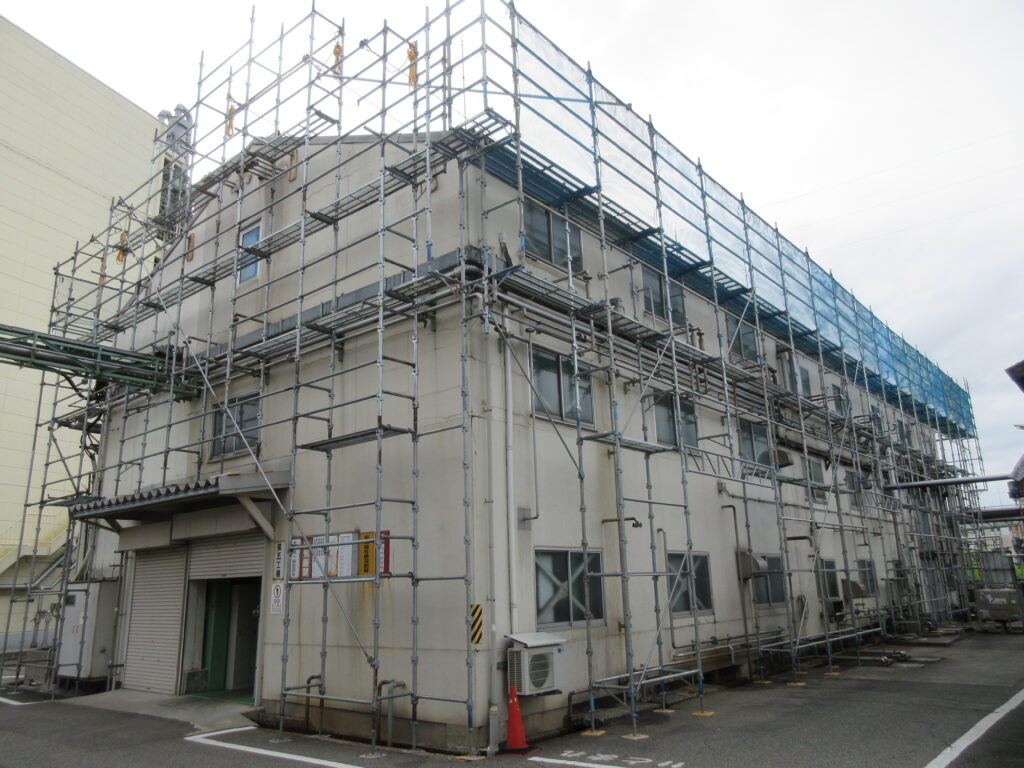

足場架設①
2021年7月26日
関係個所との調整も無事に終わり、現地での工事開始となりました。 まずは、足場設置から始めます。
-
2
足場架設②
2021年8月11日
軒先側の足場については、配管が密集している部分への設置となるため、安全を考慮した足場とするため、足場業者との打合せを行い設置しました。 狭隘な状況に完璧な足場を設置していただきました。 ありがとうございます。
-
3
屋根下地材搬入
2021年8月19日
お盆をはさんで、屋根下地工事のための下地材を現地に搬入しました。
-
4
屋根下地工事開始!
2021年8月23日
まず最初に、安全確保のためエステネット(スレート屋根踏み抜き防止ネット)を設置後、下地材設置用の金物を取り付けました。
-
5
遮熱シートを貼り始めました
2021年8月26日
リフレクティックスを設置し、下地金物で固定してゆきます。
-
6
遮熱シート概ね完了
2021年8月27日
屋根全面を概ねリフレクティックスで覆うことができました。 屋根下の室内温度が劇的に下がっているはずです。 ただし、作業を行っている職人さんは反遮熱もあり、大変な作業となっています。 この日もとても暑い日でしたが、暑い中での作業、いつもありがとうございます。
-
7
屋根材荷揚げ完了、屋根工事開始
2021年8月31日
屋根材料の荷揚げも無事に終わり、やっと屋根工事の開始となりました。 ただ、前線の影響で今週は、ほぼ雨天のため、来週から本格的に屋根工事開始となる予定です。 現地の就業中かつ狭隘な場所での荷揚げ。クレーンオペレーターの方に感謝です。 これからも安全に留意し、工事を進めていきます。
-
8
板金屋根工事
2021年9月
晴れ間をみて板金屋根工事始まりました。 晴れるとまだまだ暑いですね。 安全第一・熱中症対策万全で作業を進めます。
-
9
工事完了しました!
2021年10月
足場架設から概ね2か月半、やっと完成にこぎつけました。工事期間中、特に事故もなく工事をして頂き、ご協力いただいた協力(強力)業者各社の方々に感謝です。それから、工場稼働中の中での工事でしたが、社員の方にはいろいろとご協力いただき、ありがとうございました。来年の夏からは、暑い夏をリフレクティクスの遮熱効果で快適に過ごされることを思いながら、工事の完了報告に代えさせていただきます。
