氷見市Y様邸 屋根・外壁・内装改修工事
施工担当者 | 堀 俊孝 |
---|---|
築年数 | 約5年 |
構造 | 木造 |
お問い合わせ内容 | 市民講座を受講される |
工事内容 | 屋根・外壁・内装改修工事 |
-
1
現地調査時の様子
2020年02月06日

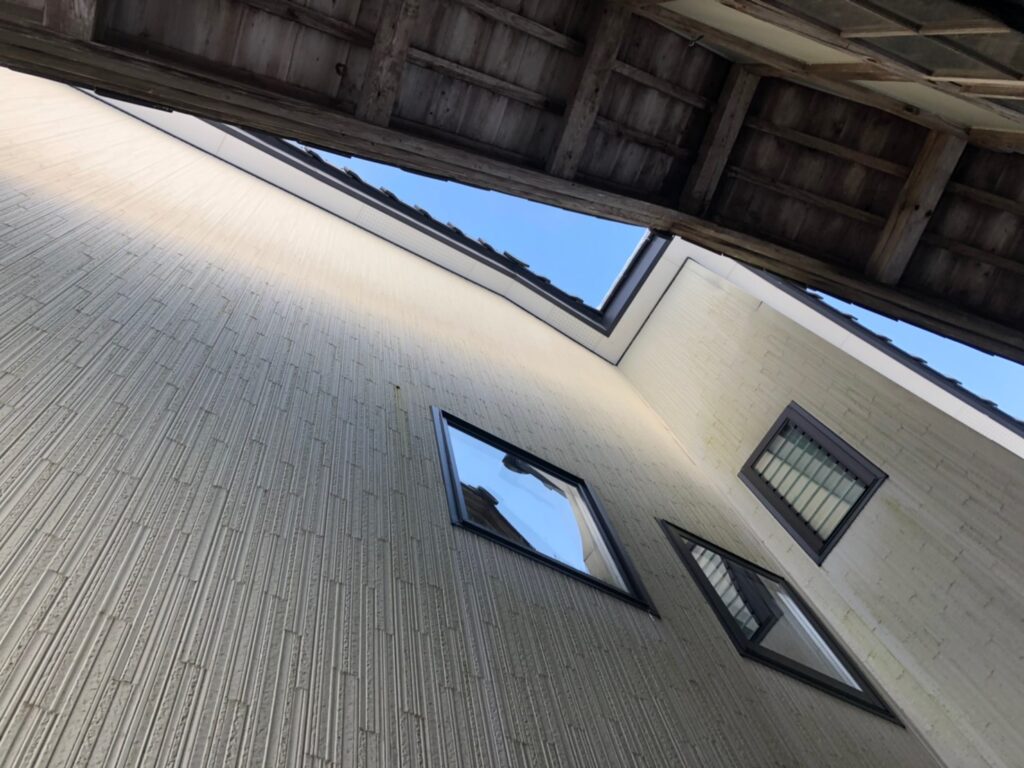

現地調査時の様子です。 立平葺きですが、屋根材が外壁材の中に納まっており、立ち上がりから侵入した水を外に出す処置がされていません。
-
2
現地調査時の様子
2020年02月06日
防水シートが土台水切りの中に入っています。 基礎が土台より外部に出ているため、外壁内部に侵入した水はすべて基礎内に侵入してしまいます。
-
3
現地調査時の様子
2020年02月06日
こちらがその写真です。 すでに水が大量に侵入した形跡が防水シートにみられます。
-
4
現地調査時の様子
2020年02月06日
縦張りの金属サイディングのため、通気胴縁を使用するか、胴縁に一定の隙間をあけて通気を確保しないといけないのですが、画像を見る限りとれていません。
-
5
現地調査時の様子
2020年02月06日
室内のクロスから錆のようなものが浮き出ています。
-
6
足場工事
2021年04月06日
氷見市Y様邸工事開始です。 よろしくお願いします。 今日は足場を設置します。
-
7
足場工事
2021年04月06日
足場設置完了です。 今日はここまでとなります。 ありがとうございました。
-
8
外壁仕上材解体後
2021年4月22日
既存外壁仕上材の解体・撤去完了しました。 この後、外壁下地材撤去を行います。
-
9
外壁養生中
2021年4月24日
既存外壁下地解体・撤去後にブルーシートにて外壁養生を行いました。 工事の段取りが出来次第、外壁下地工事に取り掛かります。
-
10
外壁下の遮熱シート施工
2021年4月27日
室内環境を良くするため、外壁面に遮熱シート(リフレクティックス)を施工中です。 この遮熱シートにより、夏は涼しく、冬は暖かく過ごせるようになります。
-
11
外壁下地完了(養生中)
2021年5月6日
外壁下地の施工が完了しました。 外壁の仕様が決定しましたら、外壁仕上工事を行ってゆきます。
-
12
見切り板金施工中
2021年6月5日
お客様との外壁仕様打合せが終わり、外壁工事の前に下水切り、開口部見切りなどの板金を施工しています。
-
13
外壁施工中
2021年6月9日
外壁は、角スパンのダークブルー艶消しを採用されました。 概ね半分ほど張り上がり、もう一息です。 この後、雨が入らないようにコーキング施工を行ってゆきます。
-
14
足場が解体・撤去され概ね工事完了です。
2021年8月初
前回工事からだいぶ経っていますが、この間に各部コーキング及びダメ部分の確認、内部クロス補修等を行い、やっと全貌が見えるようになりました。 工事に携わった各職人さんに感謝です。 事故もなく、無事に改修工事を終えることができました。 ありがとうございました。
